Polska modernizuje 47 samolotów F-16 do najnowszego standardu Viper (pol. Żmija). W tym samym czasie Grecja modernizuje 84 takie maszyny. Polska zaczyna seryjne prace w 2030 roku, kończy w 2038. Grecy zaczęli w 2022 i kończą w 2027. Te liczby zaczęły ostatnio krążyć po forach internetowych, blogach militarnych i w serwisie X jako dowód na to, że Polska modernizuje swoje Jastrzębie nieproporcjonalnie wolno. Zarzut ten opiera się jednak na zestawieniu, które miesza różne aspekty: tempo realizacji programu, jego zakres przemysłowy oraz wpływ na bieżącą gotowość operacyjną sił powietrznych. Każdy z nich wart jest osobnego rozpatrzenia.

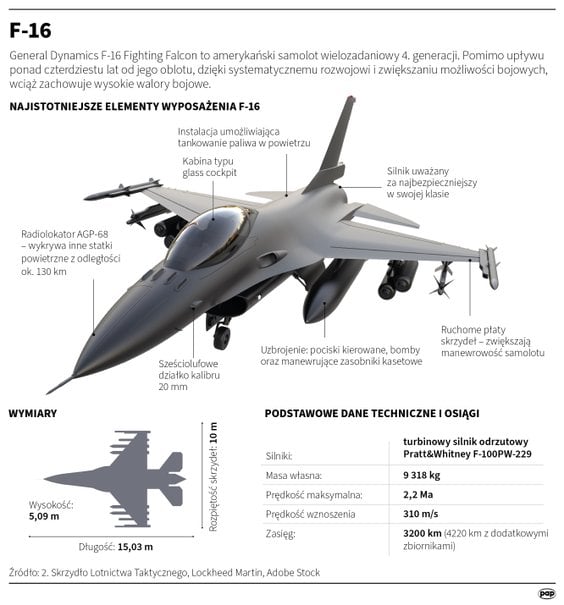

Myśliwiec F-16
Grecja zmodernizuje 84 samoloty F-16 w dekadę
W kwietniu 2026 roku Lockheed Martin Europe poinformował, że Siły Powietrzne Grecji odebrały 50. zmodernizowany samolot F-16V (Block 72), znany też jako Viper. Pierwsza faza greckiego programu obejmuje 84 maszyny w wersjach Block 52+ i Block 52+ Advanced, dostarczone Atenom w latach 1997–2010.
Umowa wykonawcza pomiędzy Departamentem Obrony USA a Lockheed Martinem została podpisana przez Greków 20 grudnia 2018 roku. Jej wartość wyniosła 997 mln dol., a cały pakiet międzyrządowy szacowano na ok. 1,5 mld dol. Pierwsze dwa zmodernizowane F-16V trafiły do Sił Powietrznych Grecji we wrześniu 2022 roku. Modernizacja połowy floty zajęła zatem nieco ponad siedem lat, licząc od podpisania umowy, ale tylko około 3,5 roku od dostarczenia pierwszej maszyny. Grecy odbierają więc rocznie blisko eskadrę zmodernizowanych myśliwców. Zakończenie pierwszej fazy zaplanowano na 2027 rok, co oznacza, że cały proces obejmie niespełna dekadę.
Ateny zatwierdziły dodatkowo drugi etap programu, w ramach którego do standardu F-16V zmodernizowanych zostanie kolejnych 38 maszyn wersji Block 50. Decyzja polityczna o tym etapie zapadła już w sierpniu 2022 roku, lecz negocjacje cenowe przeciągnęły formalne zatwierdzenie programu do marca 2026 roku. W ich efekcie koszt obniżono z ponad 1,8 mld euro do ok. 1–1,2 mld euro. Po połączeniu obu faz Grecja będzie więc dysponować łącznie 122 zmodernizowanymi F-16V.
Czytaj więcej
Największa od dekad transformacja polskiego lotnictwa trwa a jej dowodem są 32 samoloty F-35, 47 zmodernizowanych F-16, 48 FA-50. I pytanie, czy Po...
Polska zmodernizuje 47 Jastrzębi w 13 lat
Polska umowę z administracją USA podpisała 13 sierpnia 2025 roku w Bydgoszczy. Wartość kontraktu na modernizację (tzw. Mid-Life Upgrade, czyli modernizacja w połowie cyklu życia) całej floty F-16C/D Block 52+ Jastrząb do standardu F-16V wynosi ok. 3,8 mld dol. netto.
Zakres prac obejmuje nowy radar AESA AN/APG-83 SABR, system walki elektronicznej L3Harris AN/ALQ-254V(1) Viper Shield, zmodernizowany komputer misji MMC 7000AH, zasobniki rozpoznawcze MS-110, łączność zgodną ze standardem IFF Mode 5, system Auto GCAS, a także nowe fotele katapultowe i symulatory szkoleniowe. Do tego dochodzi integracja z nowoczesnym uzbrojeniem. W tym przypadku mowa jest o pociskach AGM-158B JASSM-ER, AGM-88G AARGM-ER i AGM-154C JSOW, rakietach AIM-120D AMRAAM oraz AIM-9X Sidewinder Block II, a także bombach GBU-39/B SDB i GBU-53/B StormBreaker. Warto też podkreślić, że to ta sama konfiguracja, którą mają nowe F-16 zamawiane m.in. przez Słowację i Bułgarię.
Co jednak najważniejsze, modernizacja nie tylko podniesie standard polskich F-16, ale przede wszystkim przedłuży żywotność maszyn do 12 000 godzin lotu i zapewni ich interoperacyjność z F-35.
Kontrakt obejmuje 47 maszyn. Pierwotnie miało ich być 48, lecz w katastrofie F-16C nr 4056 z 28 sierpnia 2025 roku straciliśmy jedną maszynę. Pierwsze dwa samoloty trafią do zakładów Lockheed Martina w USA w latach 2028–2030, gdzie przejdą przebudowę i testy. Pierwsze Jastrzębie mają trafić do bydgoskich Wojskowych Zakładów Lotniczych nr 2 już w 2029 roku. Seryjna modernizacja 45 maszyn w Polsce potrwa do 2038 roku w tempie około sześciu samolotów rocznie. Pełną gotowość bojową zmodernizowanej floty Polska osiągnie więc dopiero za trzynaście lat.
Tyle polskich F-16 będzie modernizowanych rocznie
To, że Polska prowadzi modernizację w tempie dużo niższym niż Grecja, jest bezspornym faktem. W żadnym wypadku nie oznacza to jednak, że w stosunku do Greków nasza modernizacja została zaplanowana w nieudolny sposób.
Operacyjne ograniczenia polskich sił powietrznych
Przede wszystkim Grecja modernizuje swoje F-16, dysponując znacznie głębszą rezerwą operacyjną. Polemikí Aeroporía (greckie siły powietrzne) mają w służbie ok. 150 samolotów F-16 we wszystkich wersjach, 24 myśliwce Rafale F3R oraz starsze maszyny, takie jak F-4E Phantom II i Mirage 2000. Wycofanie eskadry F-16 z linii nie zagraża więc istotnie gotowości obrony powietrznej. Pozostałe maszyny przejmują ciężar dyżurów bojowych nad Egejem, a w razie potrzeby Rafale realizują misje uderzeniowe dalekiego zasięgu z wykorzystaniem pocisków SCALP i Meteor.
Polska takiej rezerwy nie ma. F-16 Jastrząb stanowi obecnie trzon polskiego lotnictwa bojowego i odpowiada za większość misji ochrony przestrzeni powietrznej. Widać to przy komunikatach o podrywaniu polskich maszyn w powietrze w czasie intensywnych nalotów rosyjskich na Ukrainę. W ostatnich latach z polskich sił powietrznych wycofano większość starszych maszyn, w tym Su-22 i MiG-29.
Przy 47 maszynach w trzech eskadrach jednoczesne wycofanie więcej niż kilku samolotów oznaczałoby realny ubytek zdolności operacyjnych w okresie, w którym Polska musi utrzymywać ciągłe dyżury bojowe na wschodniej flance NATO. Zarówno w ramach ochrony własnej, jak i sojuszniczej przestrzeni powietrznej. Tempo sześciu maszyn rocznie nie wynika zatem z ograniczeń przemysłowych ani z „nieudolnego” planowania, lecz z arytmetyki dostępności floty samolotów bojowych. A ta sytuacja nie wygląda korzystnie. I to pomimo zamówienia samolotów F-35A i FA-50.
Czym Polska ma zastąpić modernizowane F-16?
Najpoważniejszym uzupełnieniem zdolności operacyjnych w okresie modernizacji F-16 mają być samoloty piątej generacji F-35A, kupione w USA (w Polsce ochrzczone nazwą „Husarz"). Pierwsza para miała trafić do Polski w styczniu 2026 roku. Ostatecznie wyląduje w 32. Bazie Lotnictwa Taktycznego w Łasku na przełomie maja i czerwca 2026 roku. Kompletowanie wszystkich 32 maszyn, zamówionych w 2020 roku za 4,6 mld dol. potrwa do roku 2030. Docelowo trafią do dwóch baz: Łasku oraz Świdwina, gdzie do niedawna stacjonowały wycofane już ze służby Su-22. To istotne wzmocnienie polskich sił powietrznych. Prawda jest jednak taka, że dostawy te załatają jedynie dziurę, którą pozostawiły po sobie wycofane Su-22 i MiG-29.
Myśliwiec F-35
Dla porównania, Grecja zamówiła w lipcu 2024 roku 20 maszyn F-35A z dostawami od 2028 roku. Oba kraje budują zatem flotę piątej generacji równolegle, choć Polska zaczęła ten proces wcześniej.
Bardziej problematyczny jest los lekkich samolotów bojowych FA-50. Pierwsze 12 maszyn dostarczonych do 23. Bazy Lotnictwa Taktycznego w Mińsku Mazowieckim w 2023 roku to wersja pomostowa FA-50GF (Gap Filler) o ograniczonych możliwościach bojowych. Pierwotny plan zakładał ich późniejszą modernizację do standardu FA-50PL, lecz został on zarzucony. Maszyny pozostaną w obecnej konfiguracji i będą wykorzystywane głównie do szkolenia zaawansowanego oraz dyżurów bojowych z ograniczonym uzbrojeniem. Uzupełnią zatem przede wszystkim flotę 16 samolotów szkolnych M-346 Bielików, które od dekady stanowią trzon maszyn zaawansowanego szkolenia polskich pilotów myśliwskich.
Mimo ograniczeń konfiguracyjnych i problemów z uzbrojeniem, FA-50GF wykazuje obecnie najwyższy współczynnik sprawności w całych Siłach Zbrojnych RP. Informację tę potwierdził w maju dowódca generalny gen. Marek Sokołowski. To istotny kontrapunkt wobec narracji o problemach programu. Dostarczone już maszyny okazały się operacyjnie sprawniejsze niż jakikolwiek inny typ statku powietrznego w polskiej armii. Pierwsi instruktorzy zostali już wyszkoleni, prowadzone są wspólne szkolenia z pilotami F-16, a w lipcu 2026 roku do użytku zostanie oddane centrum symulatorowe.
Oczekiwanie na opóźnione FA-50PL
Pozostałe 36 zamówionych FA-50PL miało pierwotnie trafiać do Polski w latach 2025–2028. 9 stycznia 2026 roku Agencja Uzbrojenia podpisała jednak z Korea Aerospace Industries aneks do umowy wykonawczej, formalizujący poślizg sięgający około półtora roku. Zgodnie z nowym harmonogramem pierwsza maszyna FA-50PL trafi do Polski dopiero w trzecim kwartale 2027 roku, a zakończenie dostaw przewidywane jest na początek 2029 roku. Docelowo dwie eskadry FA-50PL stacjonować będą w 23. Bazie Lotnictwa Taktycznego w Mińsku Mazowieckim, a jedna w 21. Bazie Lotnictwa Taktycznego w Świdwinie.
Najpoważniejszą przyczyną opóźnień są problemy z integracją amerykańskiego radaru AESA RTX PhantomStrike. W momencie podpisania kontraktu istniał on właściwie wyłącznie na desce kreślarskiej, a pierwszy oblot tego radaru na latającym laboratorium odbył się dopiero w maju 2025 roku. Do tego doszły kwestie integracji pocisków AIM-9X Sidewinder, modułu GPS oraz ogólne przeciążenie globalnego przemysłu zbrojeniowego po rosyjskiej inwazji na Ukrainę.

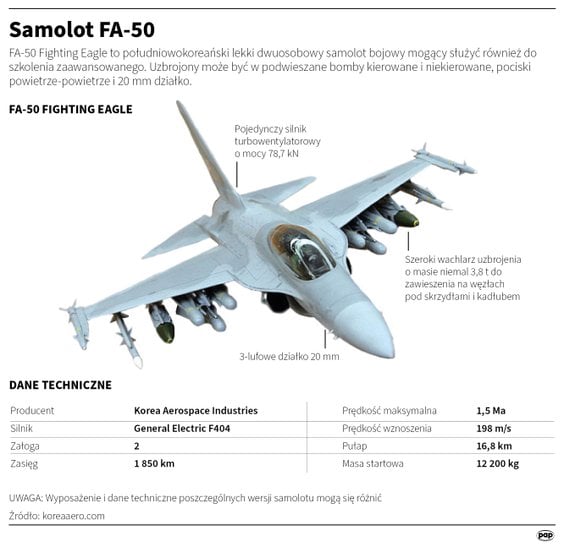

FA-50
W docelowej wersji FA-50PL otrzymają wspomniany radar PhantomStrike, izraelski system walki elektronicznej Elbit Systems, możliwość tankowania w powietrzu, system wymiany danych Link 16, system identyfikacji „swój-obcy” IFF Mode 5 oraz integrację z pociskami AIM-9X Sidewinder, AIM-120 AMRAAM i zasobnikami celowniczymi AN/AAQ-33 Sniper. Będą to zatem zupełnie inne maszyny niż użytkowana już wersja GF.
Po zrealizowaniu wszystkich obecnych zamówień polskie lotnictwo bojowe będzie dysponować 127 maszynami: 47 zmodernizowanymi F-16V, 32 F-35A i 48 FA-50 (12 GF i 36 PL), wspartymi przez 16 szkolnych M-346. Po ewentualnym zamówieniu kolejnych dwóch eskadr (prawdopodobnie F-35, choć wybór ten jest na razie tylko rozważany), co jest niemal pewne, flota wzrośnie do 159 maszyn bojowych.
Planowane i realizowane dostawy nie zmieniają też faktu, że obecny potencjał polskiego lotnictwa, nawet po uwzględnieniu dostaw nowych maszyn, nie pozwala dziś na szybkie tempo modernizacji F-16.
Modernizacja F-16: Polska kupuje nie tylko pakiet modernizacyjny
Druga warstwa porównania modernizacji dokonywanej przez Polskę i Grecję dotyczy tego, gdzie odbywają się prace oraz kto i ile na nich zyskuje. Tu różnica między oboma krajami jest mniejsza niż mogłoby się wydawać.
Grecja modernizuje swoje F-16 siłami własnego przemysłu, ze wsparciem Lockheed Martina. Głównym ośrodkiem prac są zakłady Hellenic Aerospace Industry w Tanagrze, pełniące rolę centrum serwisowego i montażowego całego programu Viper. Jedynie pierwszy egzemplarz, czyli prototyp, trafił do USA na testy, certyfikację i opracowanie pakietu modernizacyjnego. Według publicznych danych pierwsza faza programu wygenerowała ponad miliard dolarów zwrotu ekonomicznego dla greckiej gospodarki.
Polskie rozwiązanie jest analogiczne, choć ma nieco większą skalę. Pierwsze dwie maszyny przejdą testy w zakładach producenta w USA, ale niemal cały proces seryjnej przebudowy ma się odbyć w Bydgoszczy. Wymiar przemysłowy całego przedsięwzięcia podkreślał wiceminister obrony Paweł Bejda. – Umowa skonstruowana jest w taki sposób, że ponad 50 procent jej wartości powinno zostać umieszczone w polskim przemyśle – wskazywał. WZL nr 2 stają się dzięki temu centrum kompetencji dla europejskiego serwisu F-16.
Polska nie kupuje samej modernizacji swoich samolotów. Kupuje rozłożony w czasie transfer kompetencji, który zostawi w kraju zdolność do samodzielnego serwisowania, modernizacji i potencjalnie obsługi maszyn innych użytkowników europejskich
Zakłady w Bydgoszczy od blisko dwóch dekad serwisują polskie Jastrzębie. Od listopada 2022 roku działa tam także centrum obsługujące amerykańskie F-16 stacjonujące w Europie. Przez ostatnie dwa lata zakłady budowały kompetencje niezbędne do przejścia z wersji Block 52+ do standardu F-16V: od przygotowania do instalacji radarów AESA, przez nową awionikę, po integrację nowoczesnych systemów uzbrojenia. Niezależnie od współpracy z Lockheed Martinem, w październiku 2025 roku podpisano także porozumienie z GE Aerospace dotyczące obsługi technicznej i napraw silników napędzających polskie F-16. Modernizacja infrastruktury i przygotowanie personelu w Bydgoszczy zaplanowano na lata 2025–2028, co dodatkowo tłumaczy, dlaczego seryjne prace ruszają dopiero pod koniec dekady.
Świadectwem powagi, z jaką potraktowano cały program, są również decyzje organizacyjne. Od listopada 2025 roku modernizacją kieruje specjalny zespół wydzielony w ramach Agencji Uzbrojenia, a w Ministerstwie Obrony Narodowej powstaje urząd Pełnomocnika ds. modernizacji F-16 do standardu Viper. To sygnał, że program został potraktowany jako odrębny strumień zarządczy, a nie kolejna pozycja w planie modernizacji technicznej.
Czytaj więcej
W połowie roku do Łasku powinny przylecieć pierwsze z 32 zamówionych jeszcze w 2020 r. samolotów F-35A. W tym roku do Polski trafi 13 takich statkó...
Na tym poziomie analizy logika polskiego harmonogramu staje się czytelna. Polska nie kupuje samej modernizacji swoich samolotów. Kupuje rozłożony w czasie transfer kompetencji, który zostawi w kraju zdolność do samodzielnego serwisowania, modernizacji i potencjalnie obsługi maszyn innych użytkowników europejskich. Grecy zarobili na tym samym procesie ponad miliard dolarów. Polska na swoim kontrakcie też nie straci. A skala zwrotu może być w perspektywie najbliższej dekady znacznie wyższa niż wspomniane 50 proc.
Polska rzeczywiście modernizuje swoje F-16 wolniej niż Grecja. Różnica jest jednak wypadkową opisanych okoliczności oraz świadomie podejmowanych decyzji. Po pierwsze, polski harmonogram dostosowano do realnych ograniczeń floty, w której każda eskadra wycofana z linii ma wpływ na gotowość polskiego lotnictwa oraz dostępność maszyn do pełnienia dyżurów bojowych. Po drugie, kontrakt skonstruowano tak, by ulokować w polskim przemyśle ponad połowę jego wartości, a to wymaga czasu na przygotowanie infrastruktury i kadr w zakładach w Bydgoszczy. Po trzecie, Grecy zaczęli siedem lat wcześniej i dziś znajdują się tam, gdzie Polska będzie dopiero w połowie lat trzydziestych. Wolniejsze tempo polskiego programu to koszt, jaki płacimy za niedoinwestowanie sił powietrznych przez ostatnie dekady. A także koszt strategicznej decyzji o budowie krajowych kompetencji przemysłowych.
